大垣市 I様邸 新築完成までの記録
新築・増築|完成までの家づくりを写真で見る|すべて
建築中レポート
- 1. 2026年08月26日
-

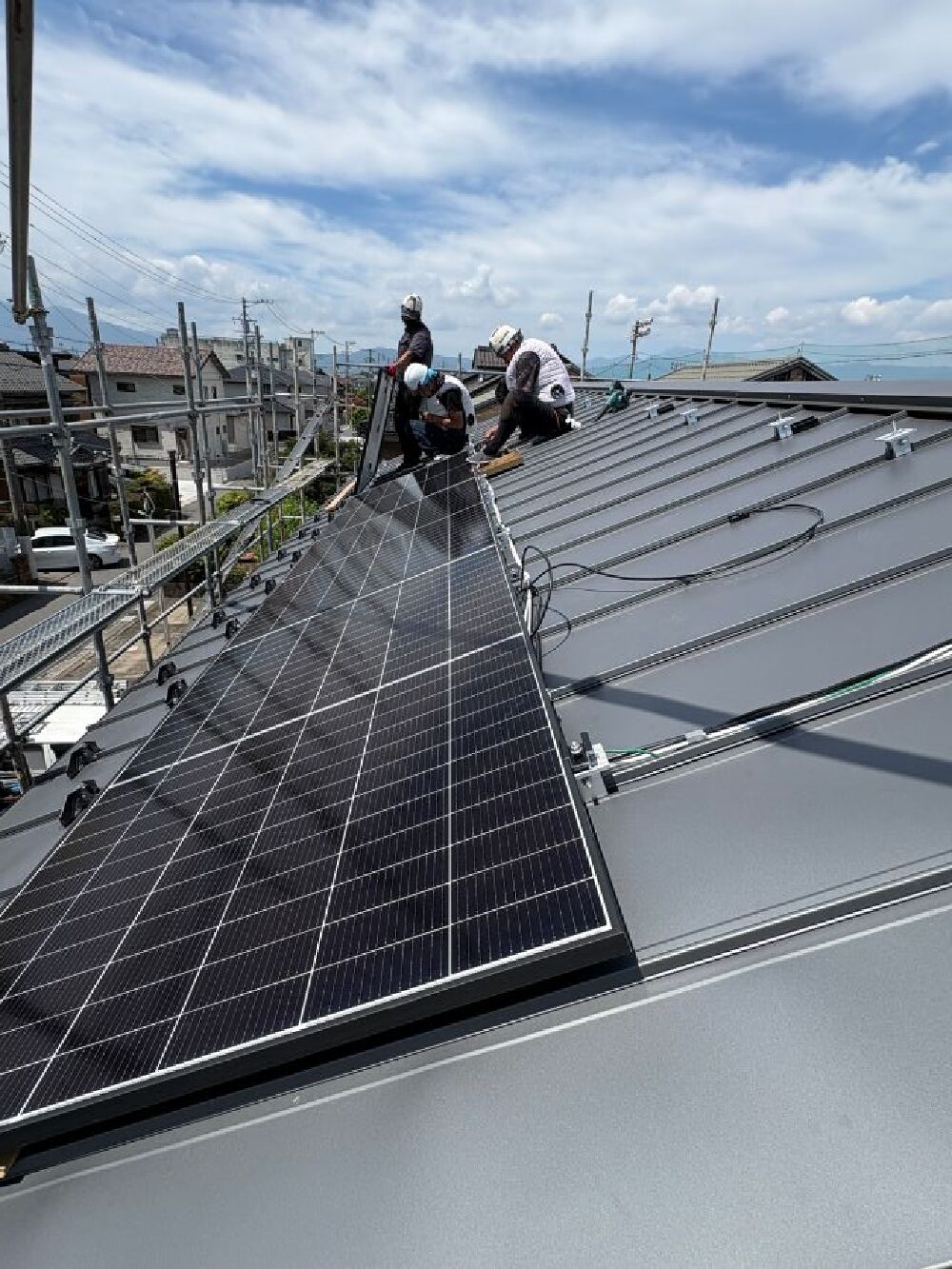

太陽光発電設備の設置工事
屋根に太陽光パネルを設置しています。
取り付け位置を確認しながら、専用の金具にパネルを一枚ずつ固定していきます。
安全に配慮しながら工事を進めています。
- 2. 2026年08月04日
-

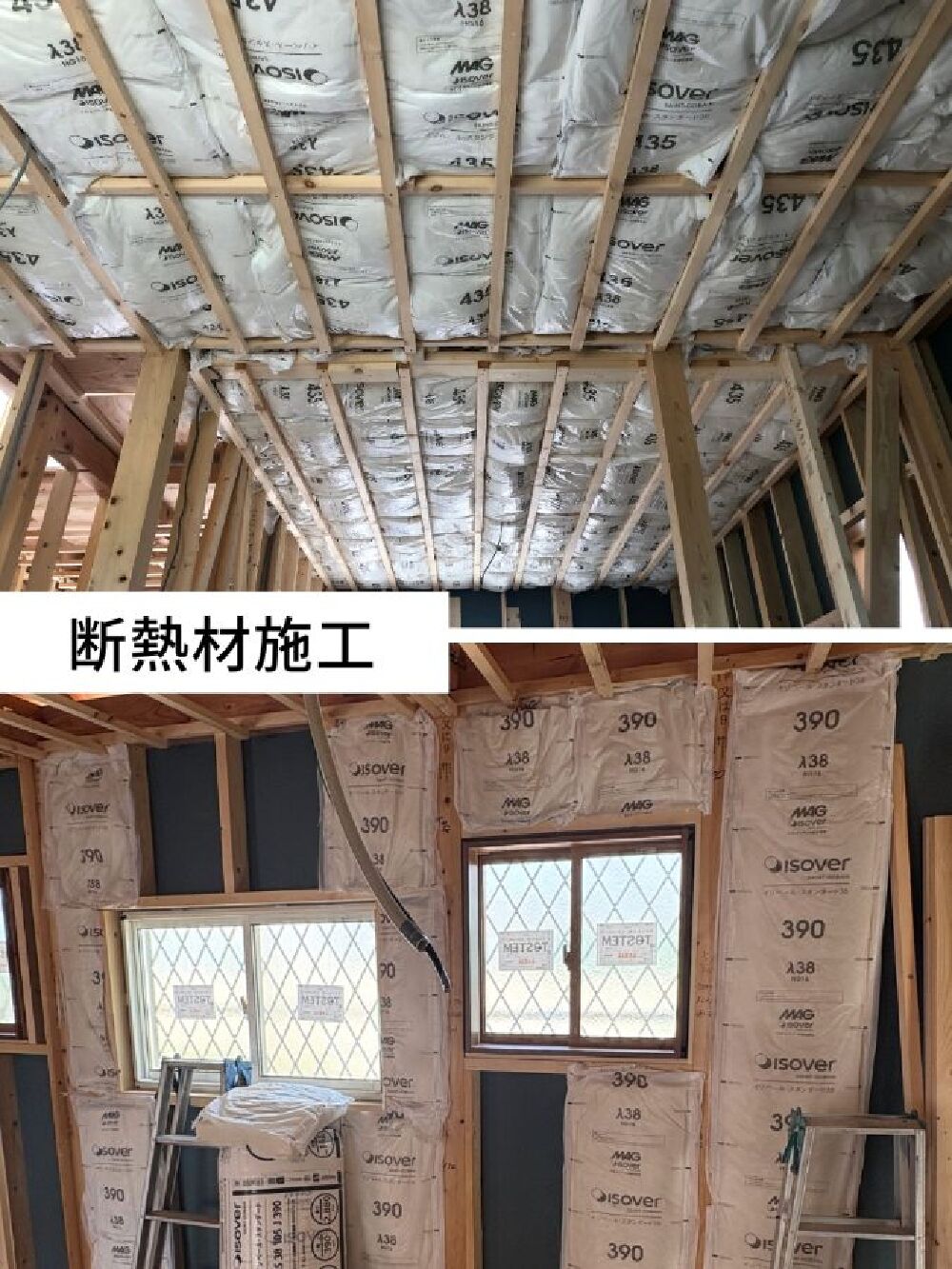

断熱材施工
壁や天井に、マグ・イゾベールの高性能グラスウール断熱材「イゾベール・スタンダード」を施工。
室内外の熱の移動を抑える断熱性能に加え、国土交通大臣認定の不燃材料で、火災時の安全性にも配慮しています。
隙間が生じないよう丁寧に充填していきます。
- 3. 2026年07月25日
-

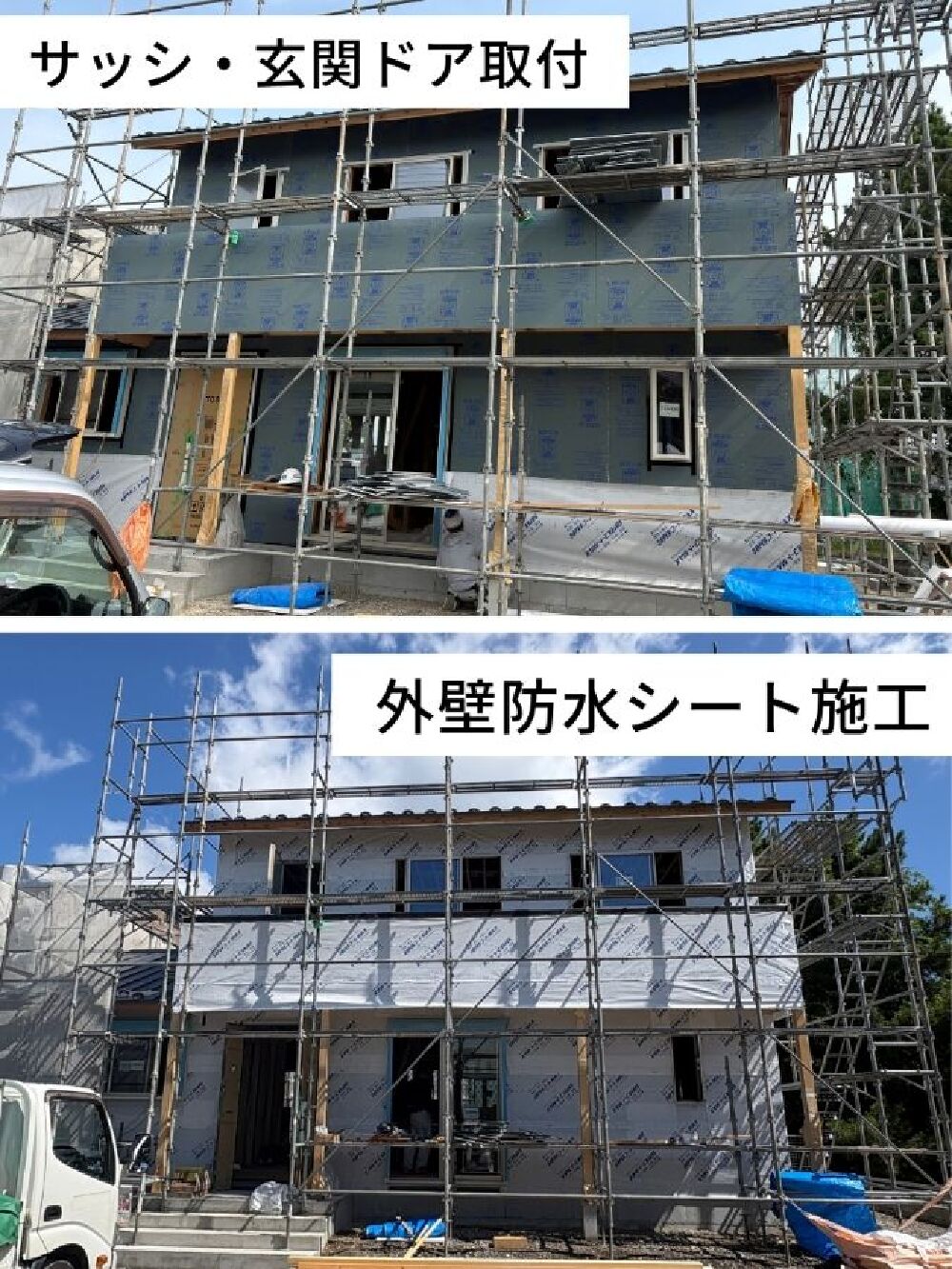

サッシ・玄関ドア取付/外壁防水シート施工
サッシと玄関ドアを取り付け、外壁には防水シートを施工しました。
雨水の浸入を防ぐため、開口部まわりを含めて外壁の防水処理を進めていきます。
- 4. 2026年07月23日
-

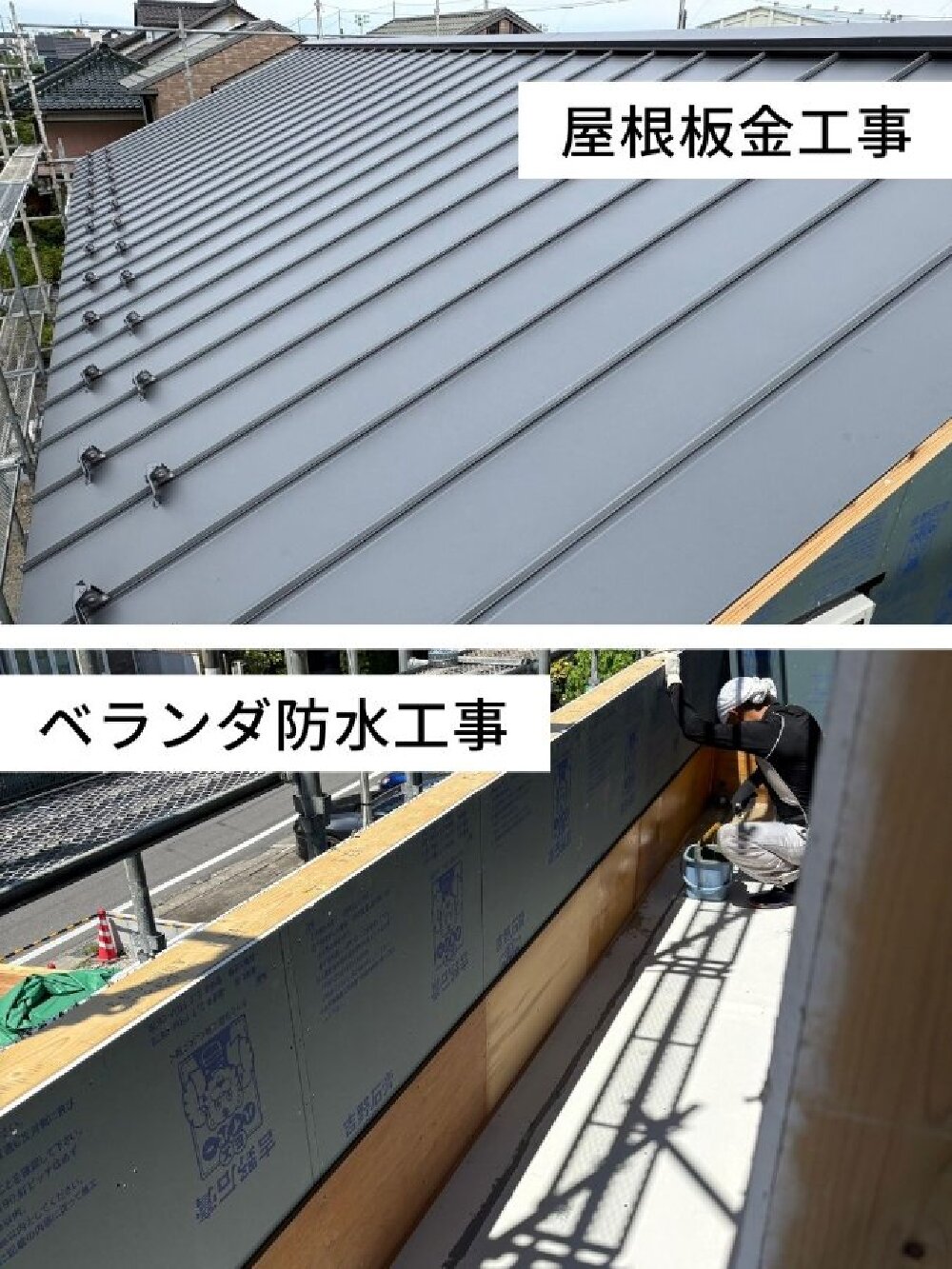

屋根板金・ベランダ防水工事
上棟後、屋根の板金工事とベランダの防水工事を行いました。
雨水の浸入を防ぎ、住まいを長く守るための大切な工程です。
- 5. 2026年07月23日
-

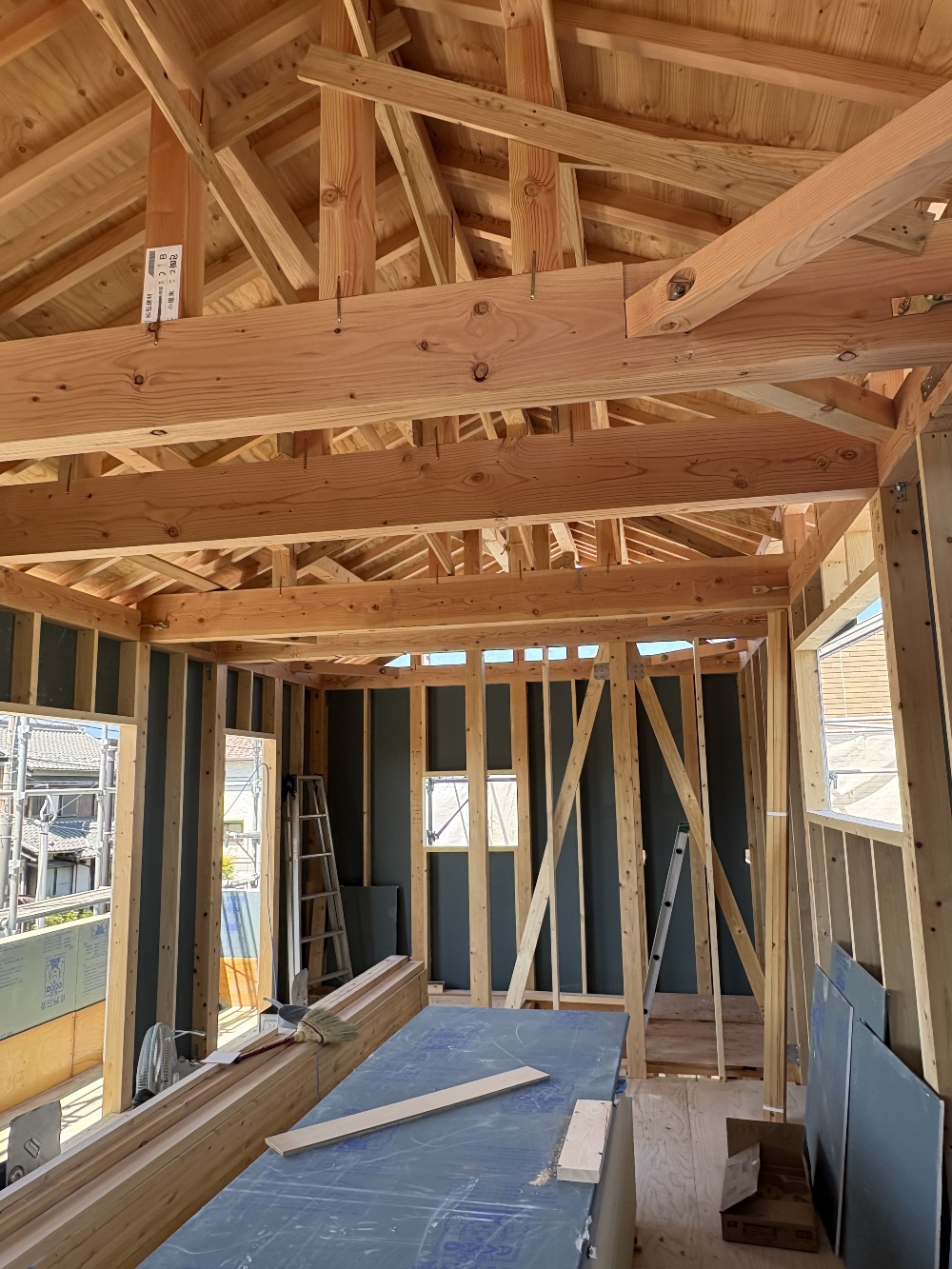

木工事|美しく組み上がる木の骨組み
柱や梁、間柱などの木工事が進んでいます。
整然と組み上げられた木の骨組みと、木目の美しさが印象的です。
完成後には壁や天井の内側に隠れてしまう、工事中の今だからこそ見ることのできる住まいの姿です。
- 7. 2026年07月17日
-

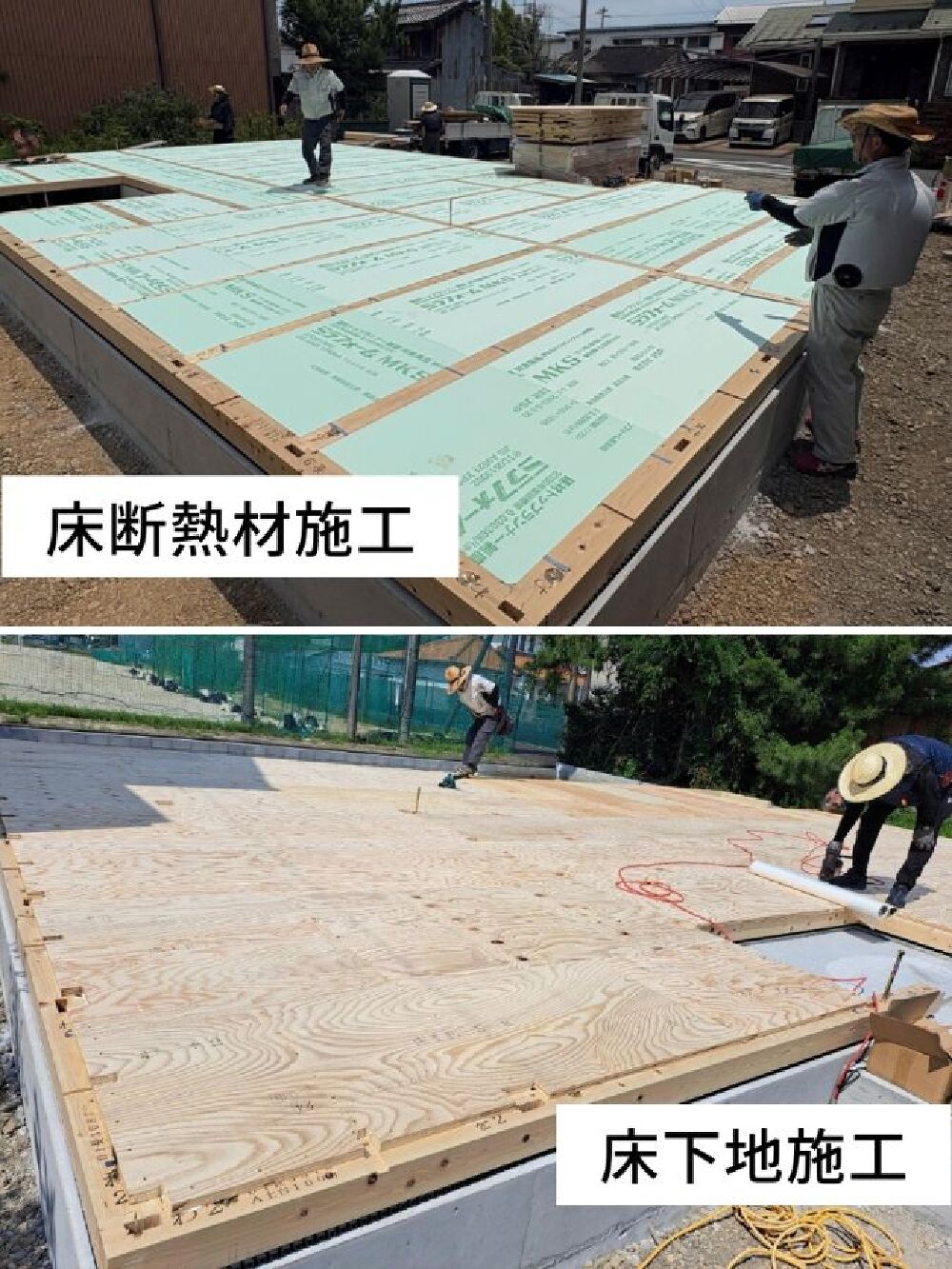

床断熱材施工・床下地張り
土台伏せ後、床断熱材を施工し、その上に構造用合板を張って床下地を仕上げました。
建物を支える床組みが完成し、上棟に向けた準備が整いました。
- 8. 2026年07月17日
-

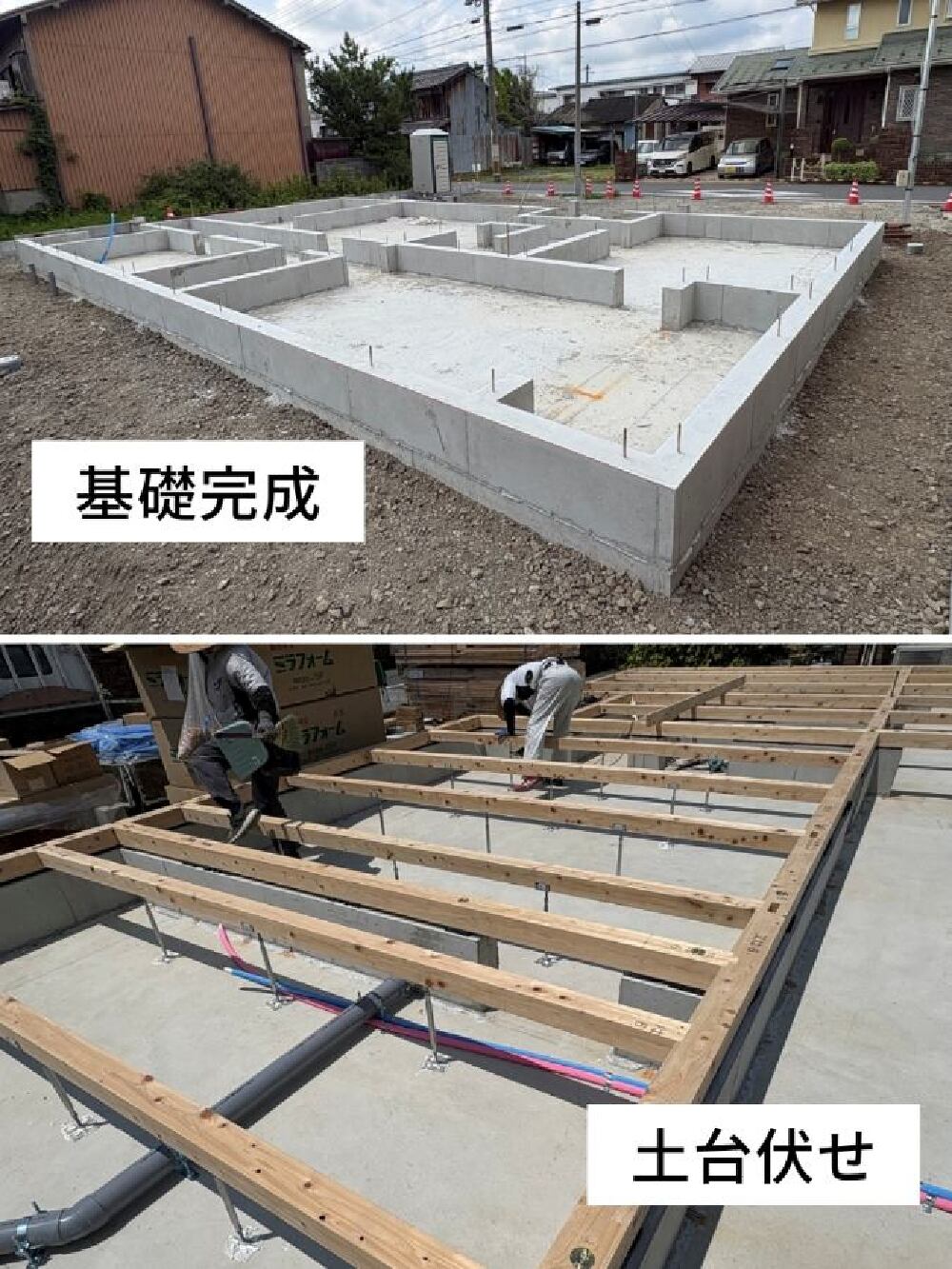

基礎完成・土台伏せ
基礎工事完了後、給排水配管工事を行い、土台伏せに入りました。
完成した基礎の上に土台を据え付け、建物を支える骨組みづくりが始まります。
次はいよいよ床断熱材や床下地を施工し、上棟へ向けた準備が進みます。
- 9. 2026年07月08日
-

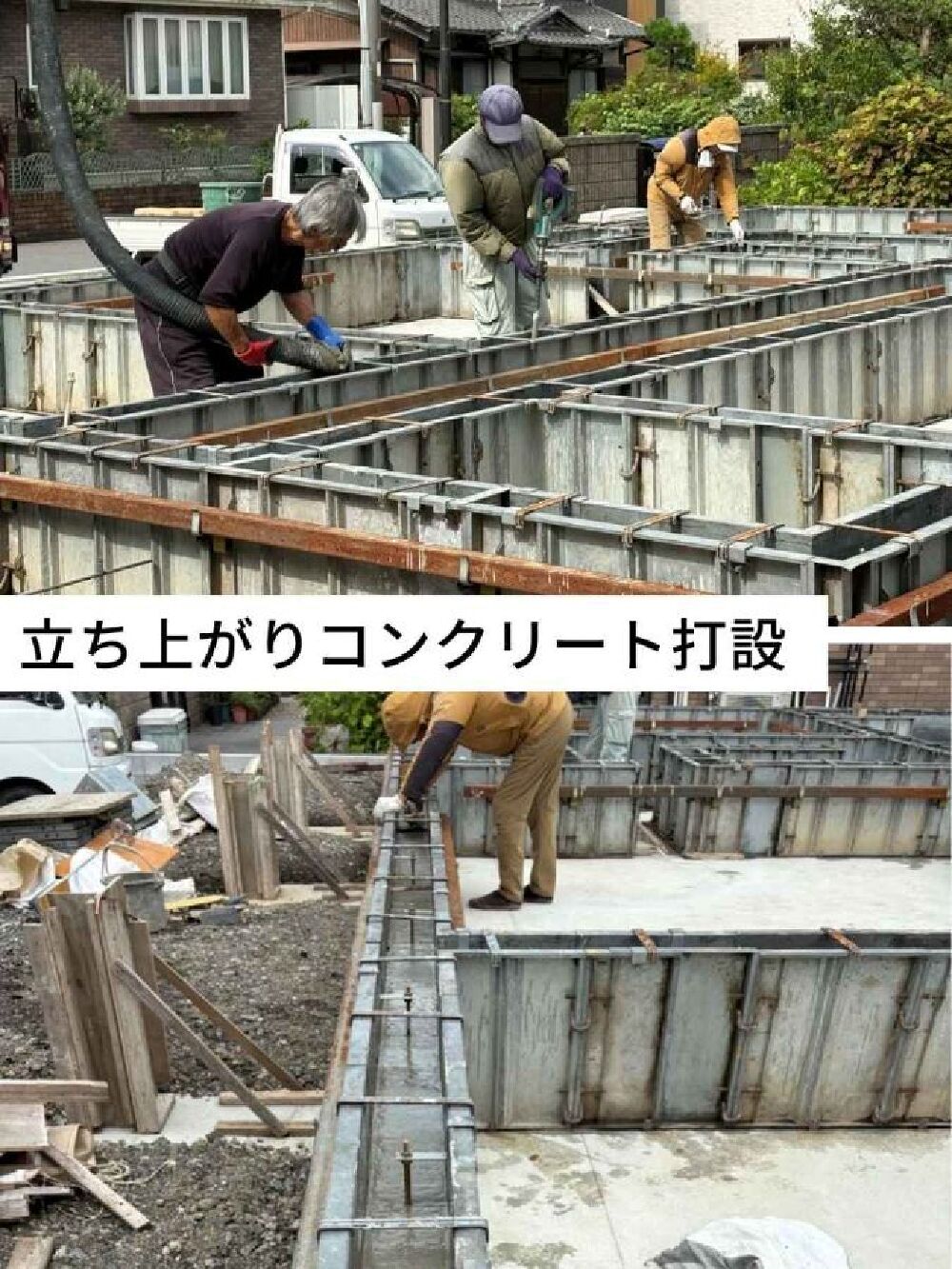

基礎立ち上がりコンクリート打設
基礎立ち上がり部分にコンクリートを打設しました。型枠内へ丁寧にコンクリートを流し込み、締め固めながら、建物を支える強固な基礎を形成していきます。
- 10. 2026年06月30日
-

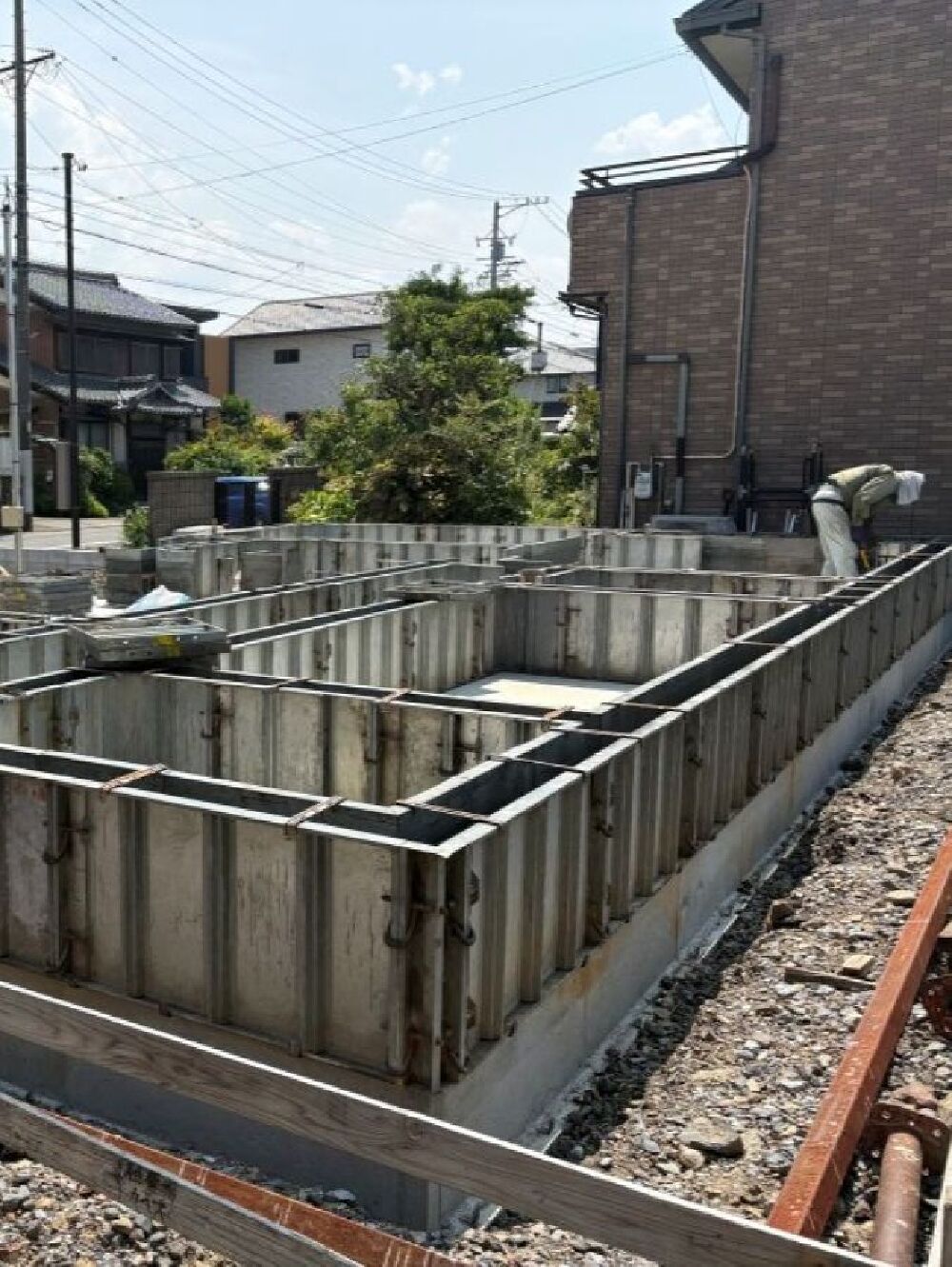

基礎立ち上がり型枠工事
ベースコンクリートの打設後、基礎の立ち上がり部分の型枠を組み立てました。
この後、立ち上がりコンクリートを打設し、建物を支える基礎が完成していきます。
- 11. 2026年06月23日
-
ベースコンクリート打設
基礎の底盤となるベースコンクリートを打設しました。
配筋検査を終えた基礎にコンクリートを流し込み、建物をしっかり支える基礎づくりを進めています。
- 12. 2026年06月22日
-

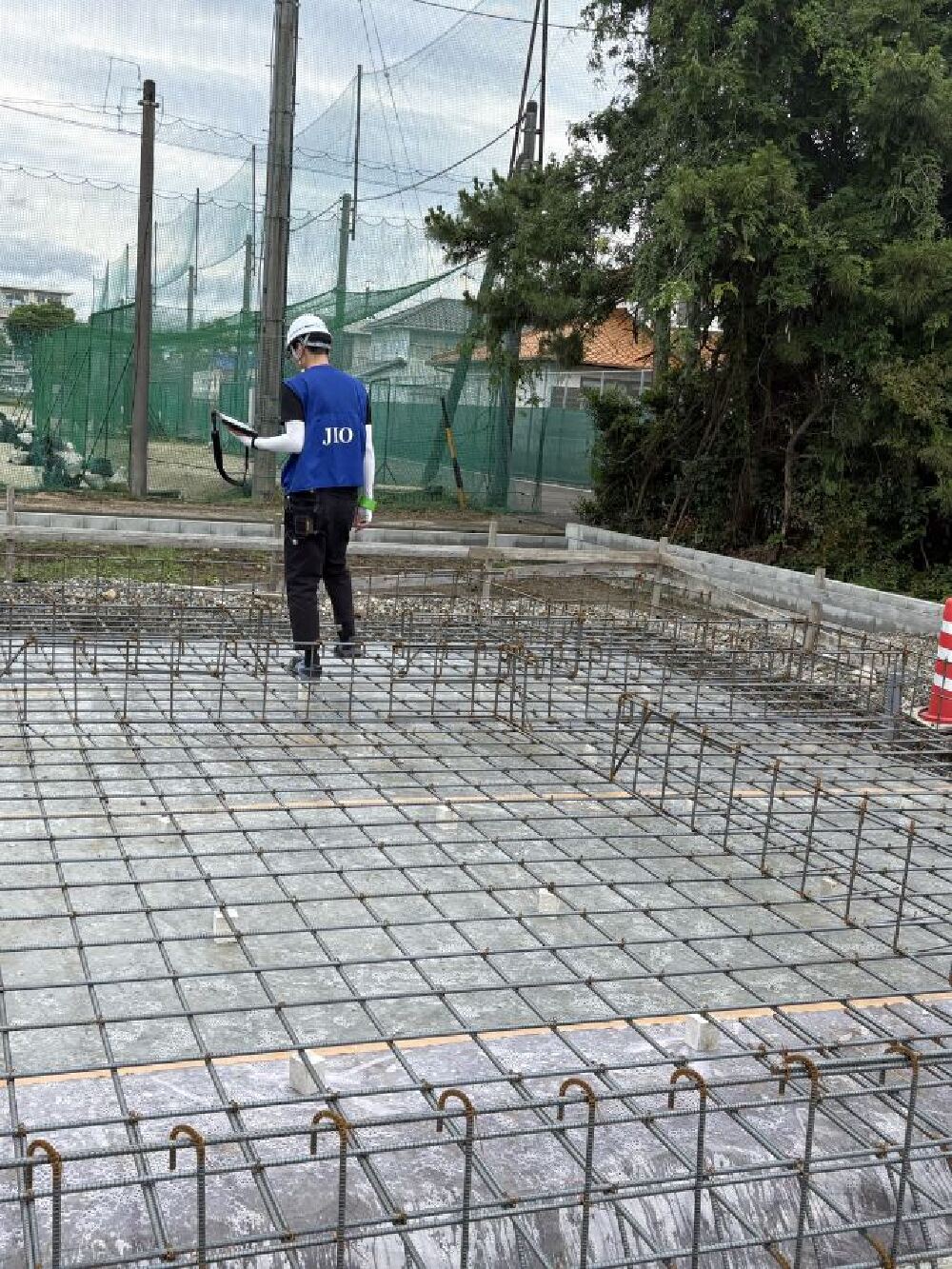

JIO配筋検査
基礎コンクリートを打設する前に、JIO(日本住宅保証検査機構)による配筋検査を実施しました。
鉄筋の配置や間隔、施工状況を第三者機関が確認し、基礎工事が適切に行われていることを検査します。
- 13. 2026年06月08日
-

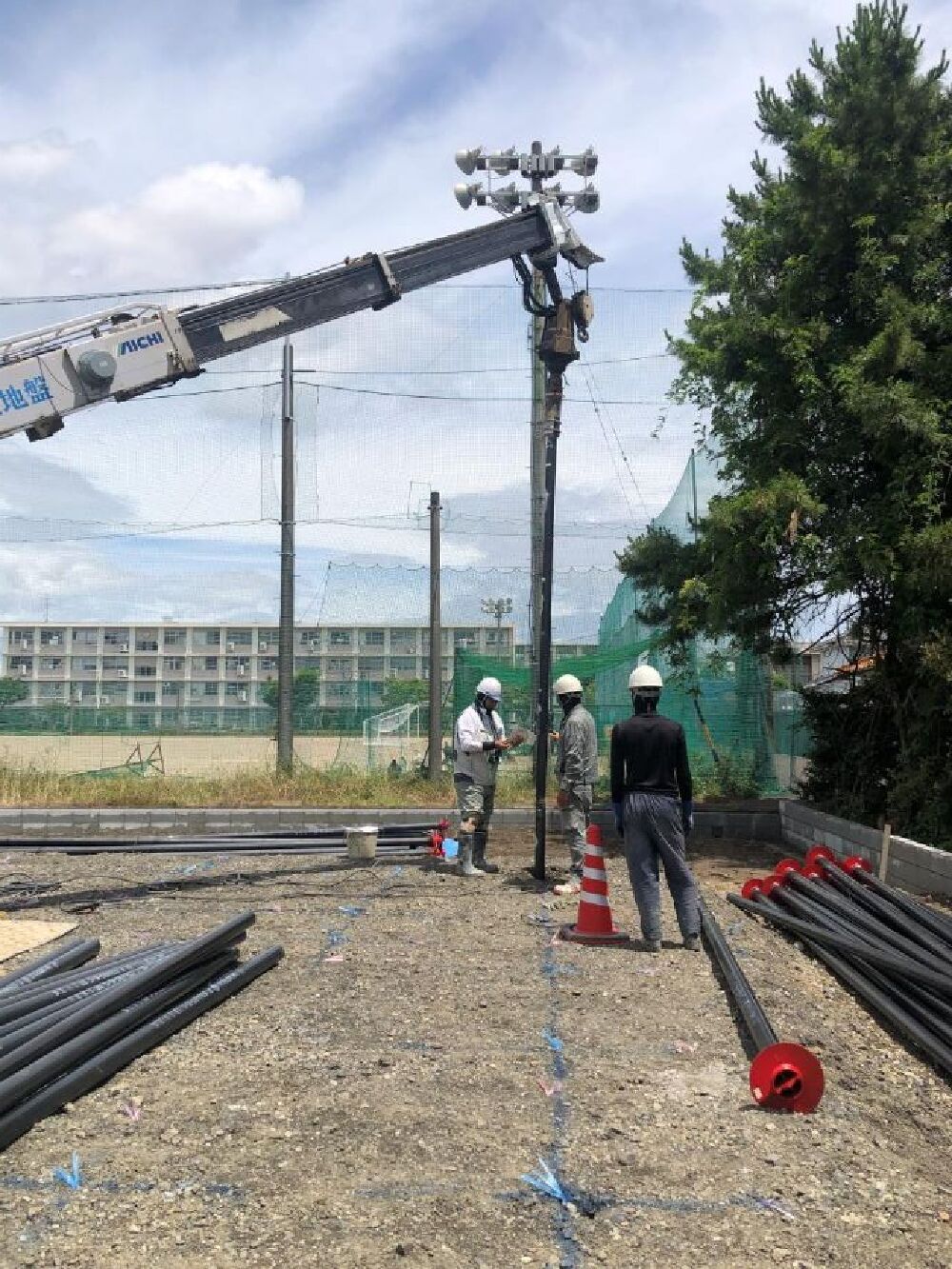

地盤補強工事
地盤調査の結果をもとに、建物をしっかり支えるための地盤補強工事を行いました。専用の鋼管杭を施工し、建物の荷重を安全に支える地盤を整えています。
- 14. 2026年06月06日
-
コンクリートブロック積工事
敷地境界にコンクリートブロックを積み、新しい住まいの外構工事を進めました。
建物だけでなく、敷地全体の基盤づくりも着実に進んでいます。
- 15. 2026年05月19日
-
地鎮祭
工事の安全とご家族の末永い繁栄を願い、地鎮祭を執り行いました。
新しい住まいづくりの第一歩となる、大切な節目の一日です。
- 16. 2026年04月23日
-
解体工事
建て替え工事に向けて、既存住宅の解体を行いました。
建物を解体・撤去した後、敷地を整地し、新しい住まいづくりの準備が整いました。
- 17. 2026年04月01日
-
建て替え前の住宅
建て替え前の住宅です。老朽化や耐震性への不安から建て替えを決断され、これから新たな住まいづくりが始まります。
