新築施工事例|将来を見据えた安心して暮らせる平屋への建て替え

大垣市 M様邸 新築 完成までの記録

新築・増築|完成までの家づくりを写真で見る|すべて

戸建て住宅の建て替え工事で行われた上棟作業の様子 木造躯体を組み上げる現場風景

将来を見据えた建て替え計画

都市部の限られた敷地に建つ、間口が狭く奥行きのある老朽化した2階建て住宅を建て替えた新築施工事例です。

老朽化や室内の段差など、将来の暮らしへの不安を解消するため建て替えを行いました。

解体工事では、見えない不安材料だったアスベスト含有建材を適切に除去・処理し、地盤調査の結果に基づいて湿式柱状改良工法による地盤補強工事を実施。

完成後には見えなくなる部分にも配慮し、老後も安心して暮らせる住まいづくりを進めました。

建築中レポート

1. 2025年09月20日
戸建て住宅の建て替え前の外観 隣家と外壁が近接した密集地の住環境

隣家と近接した建て替え前の外観

建て替え前の住宅外観。
隣家との距離が近く、外壁が接するような配置となっており、光や風の取り込みに課題がある状態でした。
より快適な住環境を目指し、建て替え計画が進められました。

2. 2025年10月07日
戸建て住宅の建て替えに伴う解体工事の様子 重機による建物解体作業の現場

建て替えに向けた解体工事の様子

建て替え工事に先立ち、既存住宅の解体作業を行いました。
重機を使用しながら慎重に作業を進め、周囲の建物との距離が近い環境にも配慮した施工となっています。
新しい住まいづくりの第一歩となる重要な工程です。

3. 2025年10月18日
戸建て住宅の建て替えに伴う解体後の敷地の様子 隣接建物と近接した更地の状態

解体後の敷地の様子と周辺環境

既存住宅の解体が完了し、建て替えに向けた敷地の状態です。
隣接する建物との距離が近い立地であることが改めて分かる環境となっており、今後の設計や施工において周囲への配慮が重要となる現場です。

4. 2026年01月22日
戸建て住宅の建て替えにおける捨てコンクリート施工の様子 基礎工事の下地づくり工程

基礎工事における捨てコンクリート施工

基礎工事の工程のひとつである捨てコンクリートの施工状況です。基礎の位置や高さを正確に出すための下地となる重要な工程で、この後の配筋や型枠施工の精度にも関わる大切な作業です。

5. 2026年02月04日
基礎コンクリート打設後の型枠設置状況と施工の様子

基礎型枠の施工状況

基礎コンクリート打設後、立ち上がり部分の型枠を設置しました。
寸法や位置を確認しながら、精度よく施工を進めていきます。

6. 2026年02月05日
基礎コンクリートを打設しバイブレーターで締め固める作業の様子

基礎コンクリート打設の様子

配筋検査完了後、基礎コンクリートの打設を行いました。
コンクリートを流し込みながらバイブレーターで締め固め、隙間なくしっかりと充填していきます。

7. 2026年02月13日
基礎の型枠を解体した後の立ち上がりと配管施工の様子

基礎型枠の解体(脱型)後の様子

基礎コンクリート硬化後、型枠を解体しました。
立ち上がり部分の形状や仕上がりを確認し、あわせて設備配管の施工も進めていきます。

8. 2026年02月13日
基礎上に土台と大引きを設置した施工状況

土台伏せ(構造材の設置)

基礎の上に土台や大引きを設置し、建物の床を支える構造を組み上げていきます。

9. 2026年02月13日
土台間に床断熱材を敷き込む施工の様子

床断熱材の施工

土台の間に断熱材を敷き込み、床下からの冷気を防ぎ快適な室内環境をつくります。

10. 2026年02月13日
構造用合板を張り床下地を仕上げる作業の様子

構造用合板の施工(床下地)

断熱材の上に構造用合板を張り、床下地を仕上げます。
建物の剛性を高める重要な工程です。

11. 2026年02月17日
動画を見る

上棟~屋根葺きまでの様子

上棟から屋根葺きまでの施工の様子をまとめました。
現場の流れや職人の作業風景をご覧いただけます。

12. 2026年02月20日
木工事中の住宅内部 全体の骨組みの様子

木工事の全体の様子

柱や梁が組まれ、建物の骨組みが形になってきました。

13. 2026年02月20日
屋根構造の施工 垂木と梁の組み上げ状況

屋根構造の施工の様子

垂木や梁が組まれ、屋根の下地が施工されています。

14. 2026年02月20日
天井下地の施工状況 木組みと下地材の様子

天井下地の施工の様子

天井の下地が組まれ、室内の形がより明確になってきました。

15. 2026年02月22日
玄関ドアとサッシの設置状況と防水シート施工の様子

玄関ドア・サッシの設置

玄関ドアとサッシが取り付けられました。
防水シートも丁寧に施工され、建物の気密・防水性が高められています。

16. 2026年02月24日
JIOによる住宅の構造検査の様子

JIOによる検査

第三者機関(JIO)による検査を実施しています。
構造や施工状況を確認し、安心してお住まいいただける品質を確保しています。

17. 2026年03月02日
壁と天井に断熱材が施工されている様子

断熱材の施工

壁や天井に断熱材を施工しています。
室内の快適性を高めるため、隙間なく丁寧に充填しています。

18. 2026年03月14日
外壁サイディング施工中の住宅外観の様子

外壁サイディングの施工

外壁の防水処理を行った下地の上に、仕上げ材となるサイディングを施工しています。

19. 2026年03月14日
木工事完了後の室内と建具設置の様子

木工事完了

内部の木工事が完了し、建具の設置まで進みました。空間の形がはっきりと分かる段階です。

20. 2026年06月01日

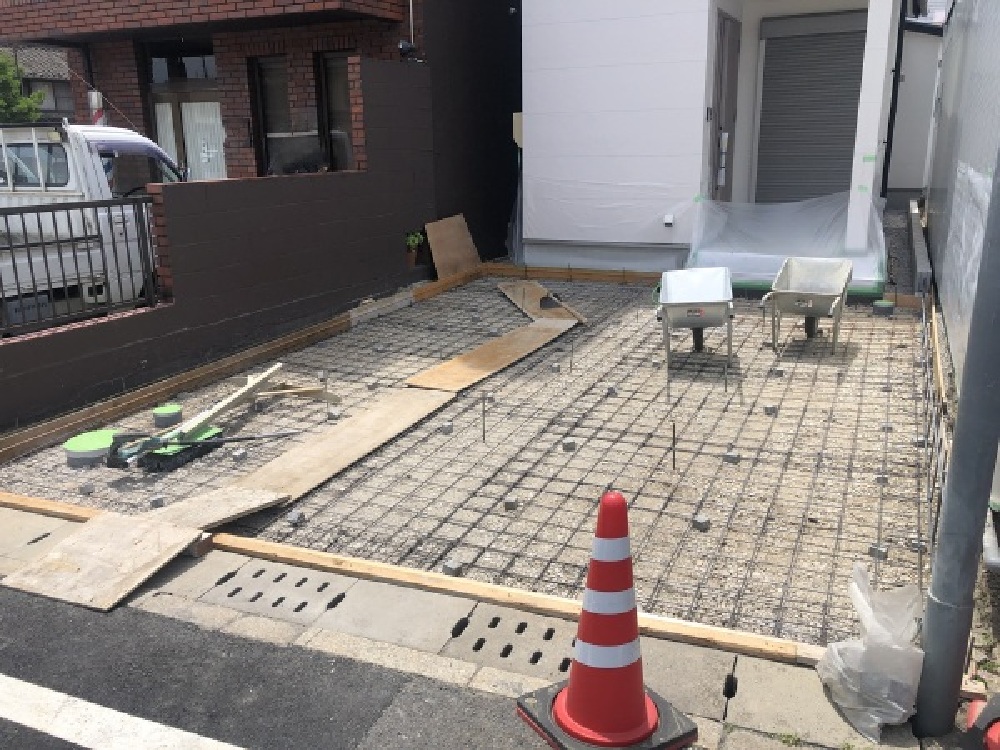

駐車スペースの土間コンクリート配筋工事の様子

外構工事 土間コンクリートの配筋工事

駐車スペースとなる土間コンクリートの配筋工事を行いました。
コンクリート内部に鉄筋を適切に配置し、耐久性を確保するための重要な工程です。

21. 2026年06月04日

土間コンクリートを施工した駐車スペースと完成した住宅外観

外構工事完了

駐車スペースの土間コンクリートを施工し、建物まわりを整えました。
建物本体とあわせて、外構工事も完成です。

22. 2026年06月05日

ガルバリウム鋼板屋根とニチハ シャトーウォール調 スノーホワイトの外観

外観完成|ニチハ モエンサイディング シャトーウォール調

ガルバリウム鋼板(銀黒)の片流れ屋根と、ニチハ「モエンサイディング シャトーウォール調(スノーホワイト)」を組み合わせたシンプルな外観。白と黒のコントラストが建物全体を引き締め、すっきりとした印象に仕上がりました。

23. 2026年06月05日

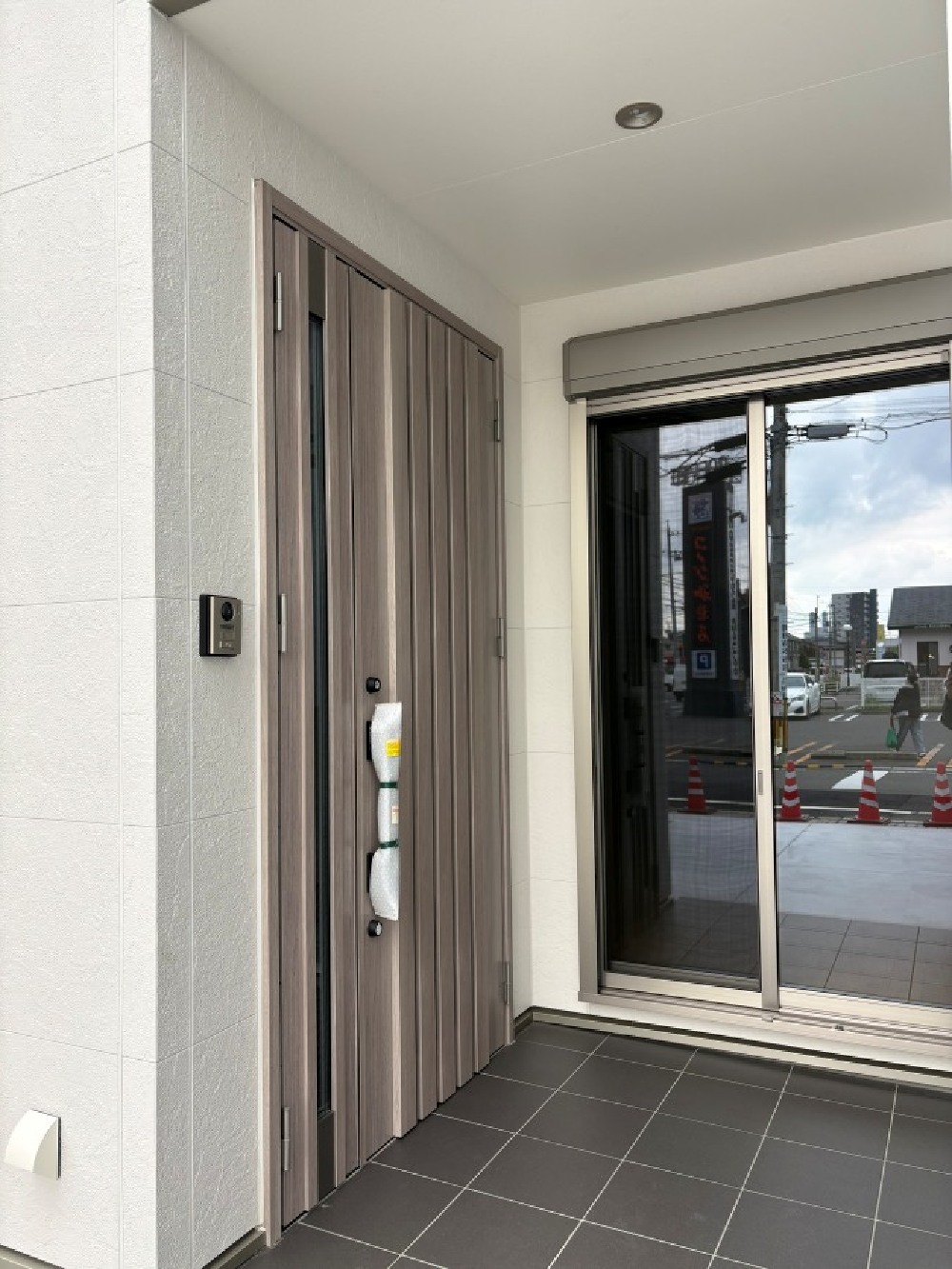

LIXIL ジエスタ2 M27 グレイッシュオークの玄関ドアと黒いタイルの玄関ポーチ

玄関|LIXIL ジエスタ2 M27 グレイッシュオーク

LIXIL「ジエスタ2 M27」(防火)の玄関ドア(グレイッシュオーク)を採用。
高断熱網入り複層ガラスが入った親子扉です。
アルミ樹脂複合サッシ(防火戸)のシャイングレーと黒いタイルを組み合わせ、落ち着いた印象の玄関まわりに仕上げました。

24. 2026年06月05日

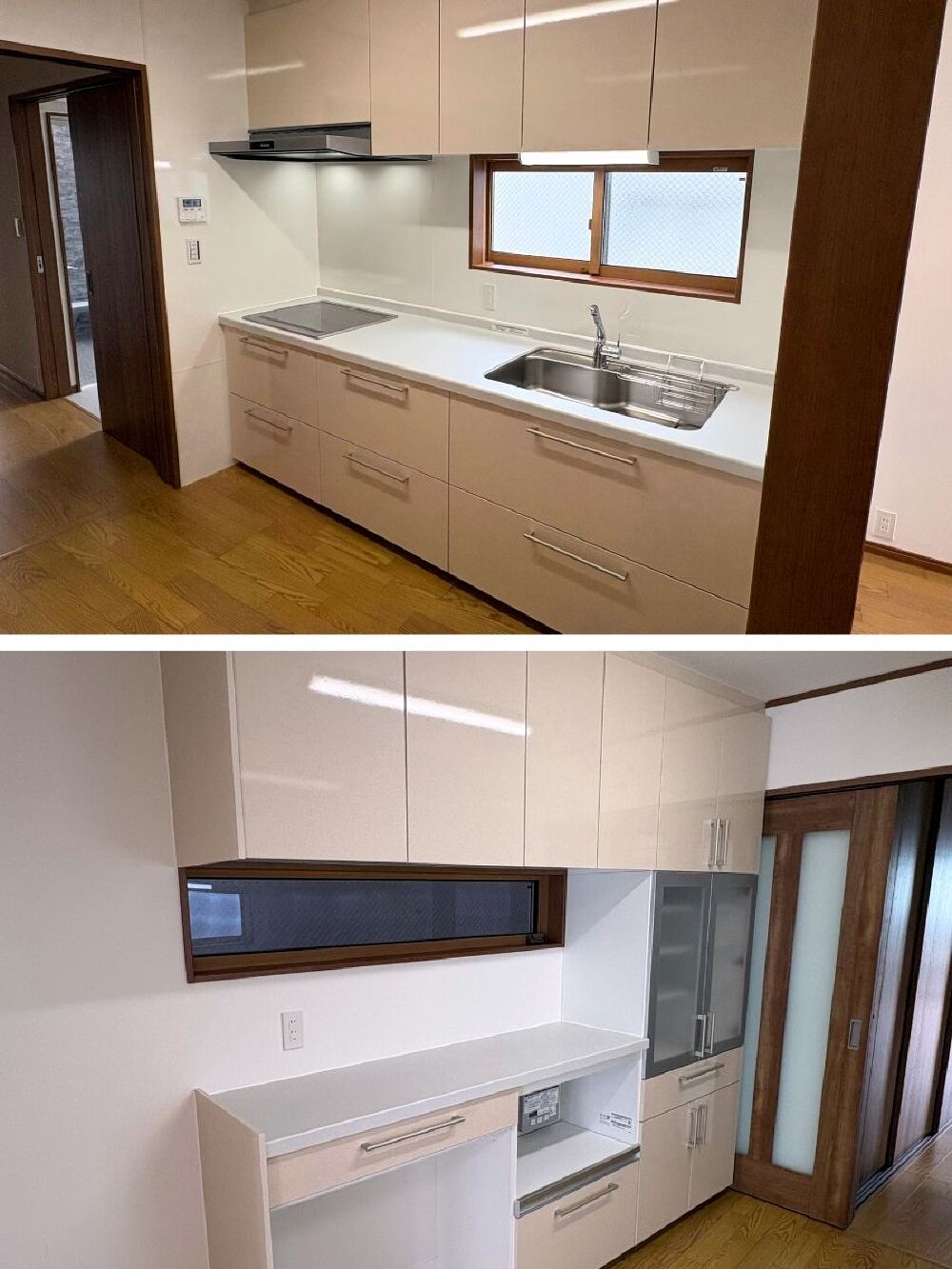

TOTO ミッテのシステムキッチンとキッチン収納を一直線に配置したキッチン空間

キッチン|TOTO ミッテ システムキッチン・キッチン収納

TOTO「ミッテ」のシステムキッチンとキッチン収納を採用。
一直線に配置することで作業効率を高めるとともに、キッチンスペースは廊下としても活用できる、動線に配慮したレイアウトとしました。

25. 2026年06月05日

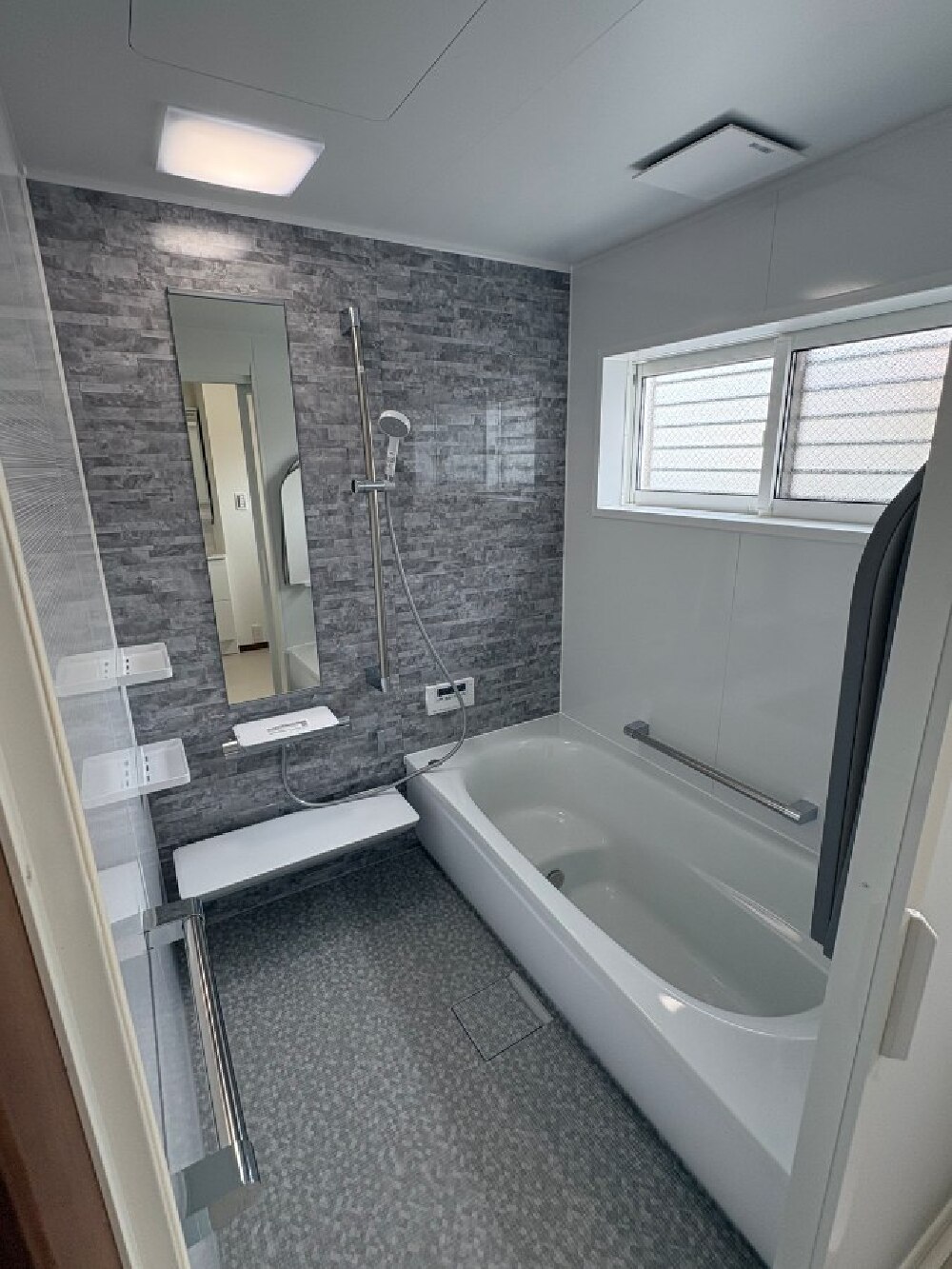

OTO サザナ1616Sユニットバス 魔法びん浴槽とグレーのアクセントパネルを採用した浴室

浴室|TOTO サザナ 1616S ユニットバス

TOTO「サザナ」1616Sサイズのユニットバスを採用。
魔法びん浴槽や片引き戸、手すりとなるインテリアバーを備え、将来を見据えつつ使いやすさに配慮した浴室に仕上げました。
グレーのアクセントパネルが落ち着いた空間を演出しています。

26. 2026年06月05日

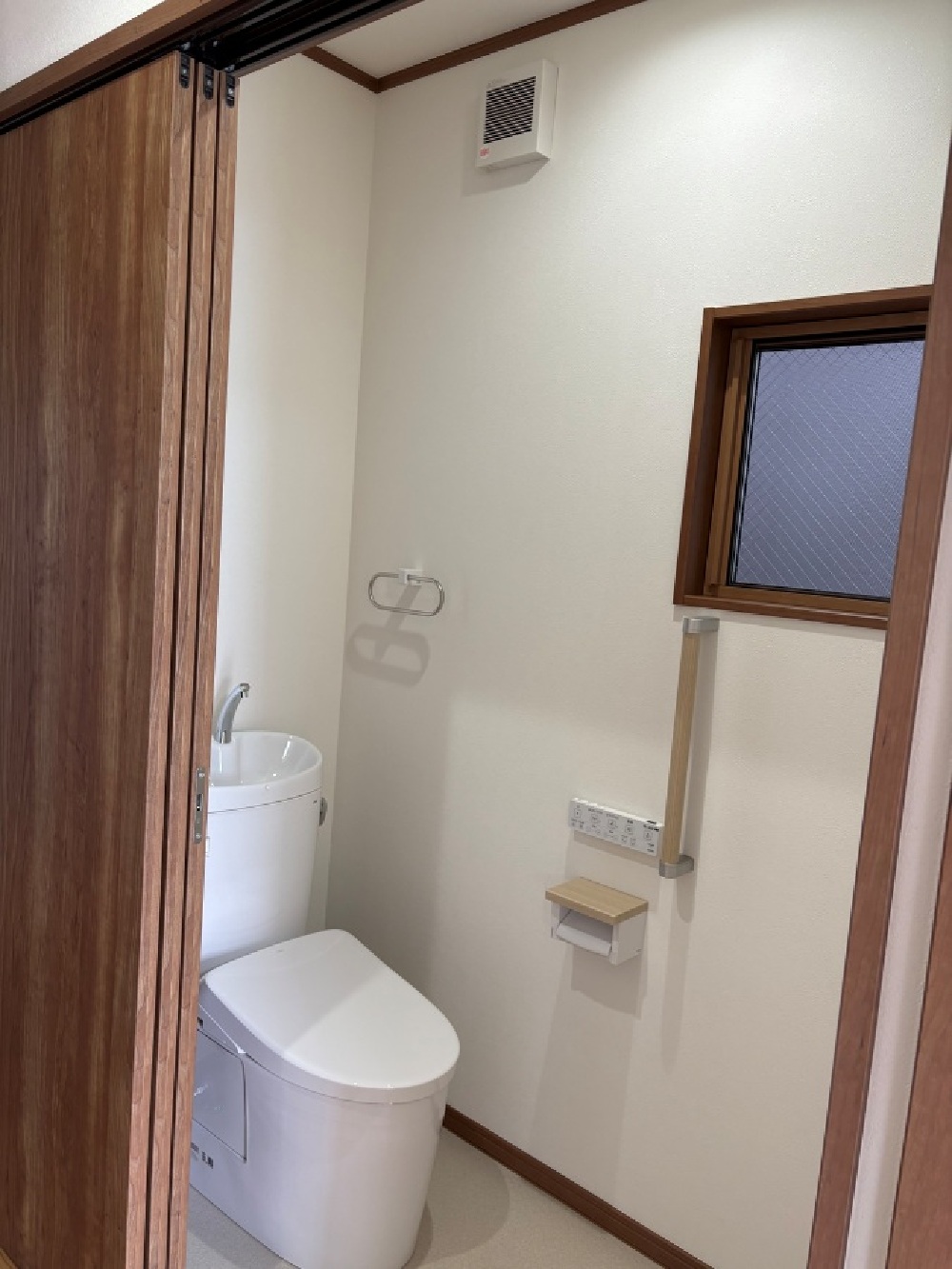

TOTO ピュアレストQRとアプリコットF2A、Panasonic ベリティス片引き戸3枚建てを採用したトイレ

トイレ|TOTO ピュアレストQR・アプリコットF2A

TOTO「ピュアレストQR」に、ウォシュレット「アプリコットF2A」を組み合わせました。
Panasonic「ベリティス」の片引き戸3枚建て(上吊り)を採用し、将来を見据えて開口部を広く確保。
出入りしやすく、使いやすさに配慮したトイレ空間です。
